6月30日,将军路以北、姑李路以东,将军里综合体项目配电房里,指示灯依次亮起。随着最后一项送电操作完成,这座“五改四好”重点民生工程正式接通电源。
站在配电房门口,临空投将军里综合体项目专员严逸凡合上文件夹,抬头看了一眼亮起来的设备指示灯。“6月30日,一天没耽误。”他说。
由武汉临空港投资集团有限公司建设的将军里综合体,是东西湖区落实“五改四好”城市更新行动的核心示范项目之一。项目聚焦老旧片区综合改造,统筹推进老旧街区与城中村更新,完善居住、商业、公共配套功能,通过空间提质、业态焕新,补齐片区基础设施短板,改善居民生活环境。
这样一个大型社区商业项目,工期卡得紧。项目年后启动,今年4月进入电力建设流程。按常规周期,外围电力工程从审批到完工,走完所有流程至少要半年。而将军里必须在6月30日通电,才能赶上后续整体设备调试和竣工验收节点,保障商户顺利入驻。
半年工期压到两个月,怎么压?
东西湖区供电公司给出的方案是,让电力追着项目跑 。
项目一启动,供电公司专属服务专班就上了门。摸排用电负荷、对接配套规划、解读电力接入工程费用分担机制——所有工作走在项目前面。针对将军里这类重要项目,公司实行“双经理服务”制度:一个客户经理,一个报装主任,两个人共同对接,全周期跟踪。
“每个关键节点我们都会提前提醒,盯进度,与建设方临空投配合默契。”国网武汉市东西湖区供电公司营销部副主任韩鹏说。

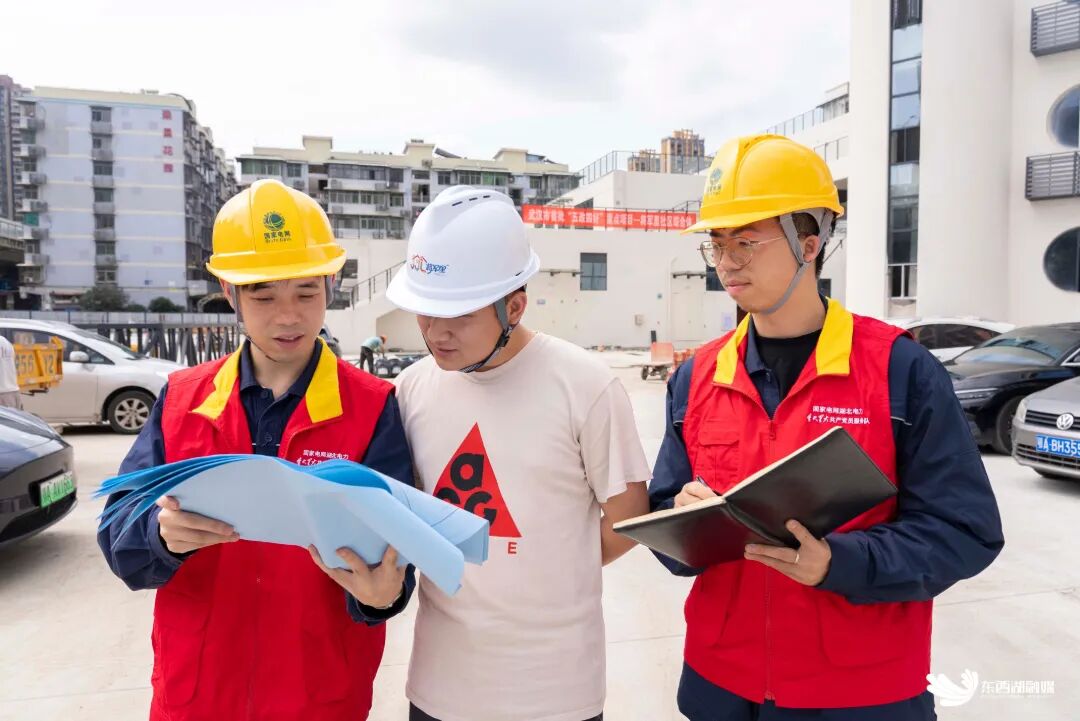

电网工作人员为将军里项目变电箱选址。
真正难点在于内外工程的衔接。以往,红线外工程由供电公司代建,红线内工程由建设方自建,分步实施,光衔接就要耗费不少时间。这一次,东西湖区供电公司打破壁垒,外部市政电力配套与内部配电工程同步规划、同步施工、同步验收。
说起来简单,做起来全是细节。外线管线铺设、内部配电房施工、设备调试、手续办理……每一个环节都可能卡住。
严逸凡对此感触很深。“供电公司工作人员不仅效率高,还非常细致。”他提到,在业务介绍阶段,就把建设周期、手续办理流程、需要提前准备的事项讲得清清楚楚。项目推进中遇到设备资源协调、协议签署、施工条件等困难,反馈也很快。
尤其是红线外施工涉及人行道、绿地等第三方权属地块,协调起来很复杂。“供电公司主动帮忙对接政府相关部门,加速了协议签署流程。”严逸凡说。

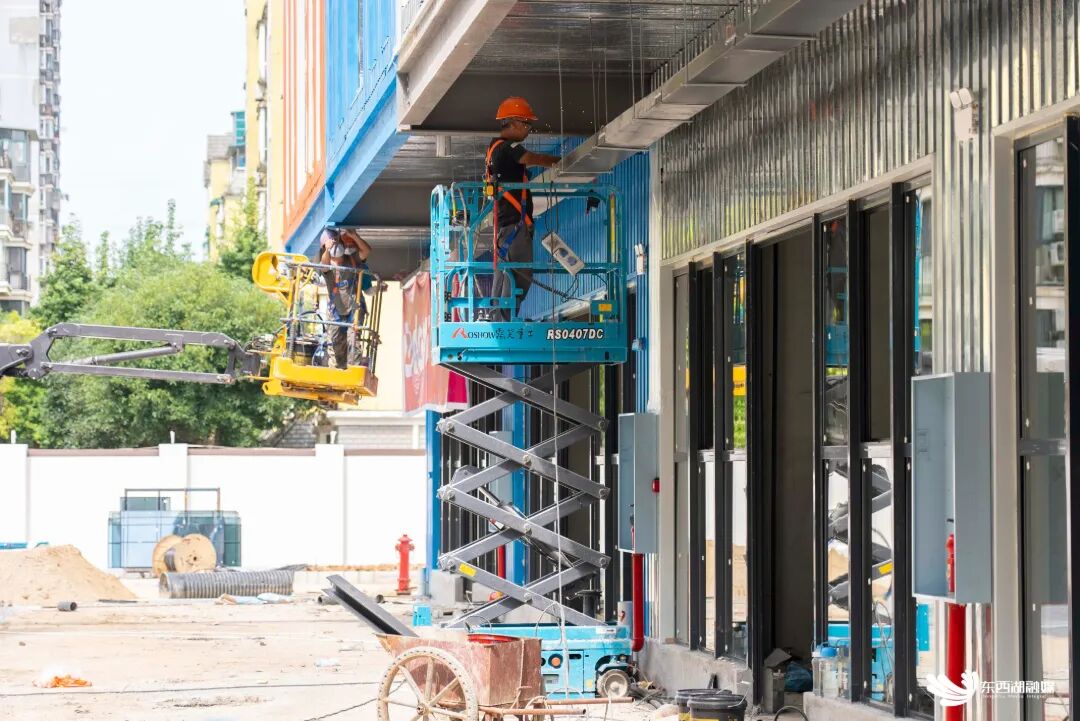

及时供电,保证项目按期实施。
6月27日至29日外部箱变完成送电,6月30日项目内部顺利接电,原本需要半年的建设周期压到了两个月。
通电之后,将军里综合体项目随即进入整体设备调试阶段,为后续竣工验收和商户入驻做准备。韩鹏介绍,送电后报装班组的工作虽然结束,但供电公司的服务并没有停,后续将转入用电检查、电费收取等日常运营管理阶段,实现全生命周期监管。

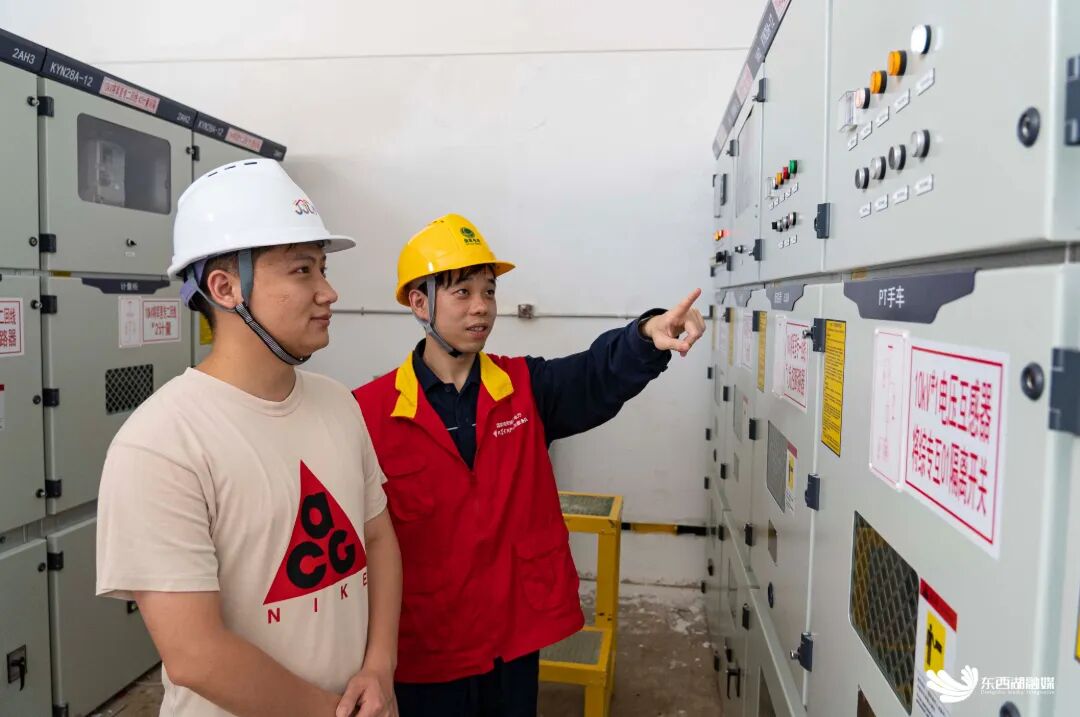

工作人员检查项目配电室安全。
针对将军里这类商业综合体,供电公司还将免费提供空调分路监测等能耗监测技术支持。“商业体人员密集,用电状态相对均衡,安全稳定是第一位的。帮用户把用能数据搞清楚,进行精细化管理,能效自然就上去了。”韩鹏说。
从4月启动到6月30日通电,两个月时间,将军里综合体的电力配套打了个硬仗。收好设备,关上车门,供电公司工作人员离开现场。配电房里,指示灯安安静静地亮着,等着这座社区商业综合体开门迎客。
